杨房沟水电站500千伏送出工程带电投运

2021年06月28日11:32  来源:人民网-四川频道

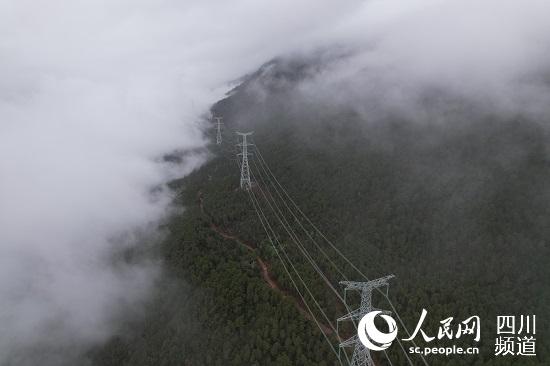

杨房沟水电站500千伏送出工程(包六)云端上的输电线路。周毅摄
杨房沟水电站500千伏送出工程(包六)云端上的输电线路。周毅摄

人民网成都6月28日电 6月27日,杨房沟水电站500千伏送出工程带电投运,标志着杨房沟水电站正式接入四川电网,通过±800千伏雅砻江换流站向外送电,四川清洁能源的开发和外送能力大幅增强。

杨房沟水电站500千伏送出工程由杨房沟-雅中换流站500千伏线路工程和雅中换流站扩建等配套工程组成,工程于2020年6月取得核准,2020年9月22日开工建设,工程总投资11.7亿元。线路工程途经凉山州木里县、盐源县,线路亘长2×153.8千米,新建铁塔350基,工程穿越大凉山腹地,沿线92%为高山峻岭,海拔在2200-4200米之间,工程建设需克服工期紧张、施工自然环境恶劣,以及森林防火压力大、地方协调难度大、甲供物资需求量大,协调供应难度大、疫情防控压力大“五大”难题挑战。

据了解,杨房沟水电站500千伏送出工程是落实党中央碳达峰碳中和战略部署,服务成渝地区双城经济圈和“西电东送”战略的基础,是四川省委、省政府和国家电网有限公司2021年重点工程。该工程的建成投运,将满足雅砻江中游杨房沟、卡拉梯级水电站电力送出需要,为雅中-江西等特高压直流输电通道提供电源,是“西电东送”重要骨干通道,有利于促进四川水电消纳,满足中东部绿色发展需求,将迅速促进水电站工程产生经济、社会和环境效益,在带动地方产业发展,促进资源优势向经济优势转变,推动经济社会发展具有重要意义。

国网四川省电力公司高度重视该工程建设,为确保工程顺利推进,统筹部署、全面协调,组织国网四川建设公司等参建单位,从组织保障、工程策划、物运保障、科技运用、管控协调、防火监督、党建引领等多环节入手,制定了详细的实施方案,为工程攻坚克难提供了坚实保障。

在工程建设过程中,通过实施工艺创新、管理创新,为基建工程向高质量发展注入强大驱动力。工程现场结合凉山地区森林防火严峻形势,变传统接地焊接为不动火压接,防范林区动火引发森林火灾;施工中运用平臂抱杆、摇臂抱杆等施工工艺,从本质上提升安全管控水平和效率;全线引入20套微小火源监测终端,建立实时监测系统,实现火源监测全覆盖,并与当地政府建立联动机制,助推“智慧应急”在基建工程领域不断发挥作用。

在工程攻坚阶段,包3标段因艰险地形导致施工进度较为滞后,其中一基关键塔位位于群山之巅,处于近70度的斜坡位置,沿途均是悬崖峭壁,施工难度巨大,且非常危险。为切实掌握该塔位组塔进度,国网四川建设公司副总工程师张烨和建管二公司经理周雄军带领相关工程技术人员,历经3个多小时攀爬到该塔位了解情况,为省公司及公司提供了现场真实有效的科学决策依据,使该塔位组立作业正常推进得以恢复。“在上山的过程中,路陡坡斜,风大,加之处于高原地带,好几名同事都出了高原反应,非常辛苦。但为了完成任务,大家咬牙坚持。当看到组塔进度恢复时,心里是一种踏实、一种战胜困难的自豪、一种完成任务的喜悦。”周雄军说。

在该工程建设过程中,正是得益于工程现场高效精确的管理举措和项目管理团队始终坚持目标不放松、不放弃、勇于拼搏、永不言弃的精神,才有了工程历经270多个日夜鏖战,圆满投运的喜人成就。(张廓昵)
