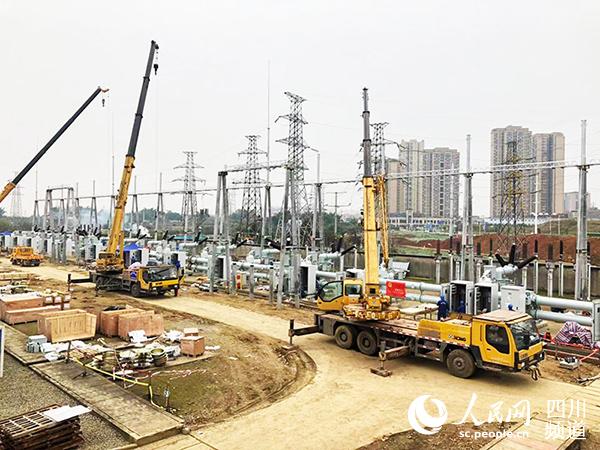

人民網成都12月23日電 “通過這個周末連續奮戰,我們目前完成了母線拼裝、斷路器室抽真空及二次接線工作。”12月22日,220千伏大面站110千伏GIS改造現場,國網成都供電公司變電檢修中心副主任劉君說。
據了解,220千伏大面變電站位於成都市龍泉驛區大面街道,是該地區重要的電力樞紐站,也是成都大運會主場館東安湖體育公園的供電電源。該站投運於1996年,部分設備老舊,供電可靠性降低,設備急需改造。為進一步完善該區域電網結構,為成都大運會主場館提供有力電源支撐,國網成都供電公司自8月起,全面開展220千伏大面變電站110千伏設備改造工程,計劃工期141天,預計2021年1月19日送電。
本次工程為原址拆除重建,把110千伏變電設備改造為GIS組合電器。其中,母線拼裝作業難度最大、風險最高、工期緊張,尤其入冬以來,天氣濕寒,給現場作業管控帶來了難度。為此,國網成都供電公司制定專項管控措施,啟動周末無休模式,統籌配置施工隊伍,利用兩台大型吊車並行作業。同時,每日監測人員體溫,提供口罩、酒精等防疫物品,以及雨靴、鞋墊、護耳及暖寶寶等防寒物品,確保工作進度按計劃完成。該工程共派出各專業人員100余人,截至目前已完成工程總量的90%。工程完工后將極大提高該區域的供電可靠性。
據悉,該項目僅是國網成都供電公司大運會保電工作的眾多舉措之一。為確保成都大運會用電“萬無一失”,國網成都供電公司成立了2021年成都世界大學生運動會供電保障組織機構,落實各部門責任分工,梳理大運會場館、酒店供電線路情況、問題,並逐一制定解決措施,穩步推進籌備階段各項工作。為落實成都大運會場館及周邊電源升級項目,確保轄區內各場館雙電源供電,進一步提高供電可靠性,國網成都供電公司將計劃建設13個項目,投資共5738.32萬元,目前已完成10個項目全部物資與非物資採購。此外,國網成都供電公司還積極與成都大運會執委會后勤保障部溝通聯絡,提供場館內部供電建議優化方案,協助做好臨時用電、應急搶險等保障服務。2021年成都大運會期間,國網成都供電公司還將為轄區內每個場館制定專項保電方案,派專人現場值守,做好電力保障。(徐珊珊、劉軍軍)
![]() |
