国网乐山供电公司完成首次配网全机械化试点施工
![]() |

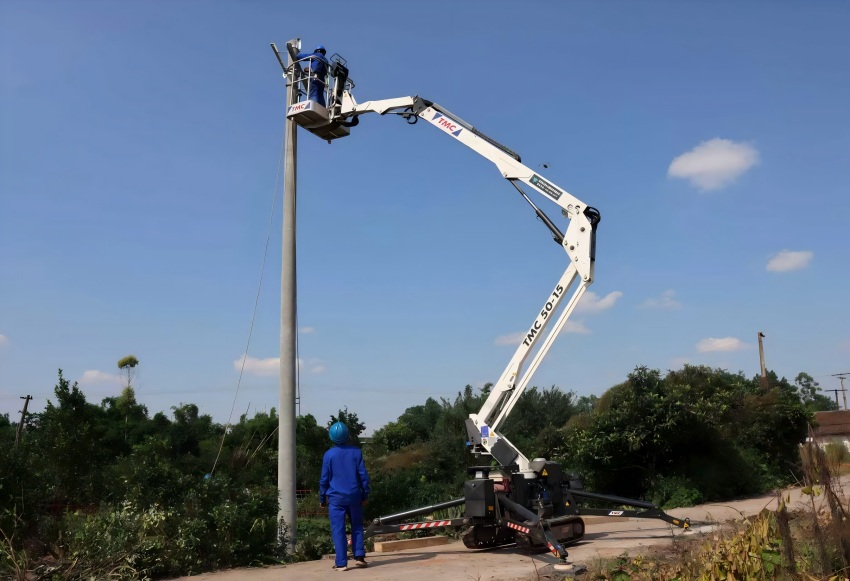

| 工作人员安全施工现场。国网乐山供电公司供图 |
9月25日,在和邦一期电力线路迁改现场,随着工作负责人的指令清晰下达,挖坑及立杆一体机平稳运转。“现场工作人员注意,穿越10kV线路时要与导线保持不小于3米的安全距离,避免发生线路碰挂事故。”程学洪说。国网乐山供电公司首次全机械化配网建设施工圆满完成标志着公司在配网机械化施工转型中迈出关键一步,为后续规模化应用积累了重要经验。
按照“安全、质量、进度、经济”4个示范要求,国网乐山供电公司提前部署,建立全机械施工风险前置与过程管控机制,编制了标准化施工手册,固化了配网机械化施工工艺。本次工程采用随车吊、挖立一体机、高空平台车、无人机、绞磨等多类型机械协同完成电杆转运、挖坑、竖杆、金具组装、施放导线等系列工作。
为确保此次全机械化施工安全高效推进,国网乐山供电公司坚持系统谋划与问题导向,提前统筹业主、监理及施工项目部协同运作,针对机械施工中可能出现的起重设备倾覆、人员高坠、物体打击等风险,组织编制并严格落实标准化施工手册,系统固化机械开挖、立杆、组塔等关键工序工艺。同时,严把人员与机械“双准入”关,开展机械操作人员专项实战培训,建立安全审查标准化流程,从源头上夯实作业安全基础。
本次全机械化施工的应用展现出显著的综合效益。在基础施工和立杆阶段,工期较传统人工作业压降66.67%,整体项目工期缩短40%以上,人力投入大幅减少,挖坑立杆环节技工总量压降超三分之二,真正实现“机械化换人、智能化减人”的建设升级。
接下来,国网乐山供电公司将以本次机械化施工试点为契机、以技术创新为驱动、以协同机制为保障,明确配网机械化施工“人员资质-设备选型-作业流程-验收标准”全链条规范标准,重点细化挖立一体机竖杆、无人机放线、升降平台操作指引。通过“安全筑基、质量强本、进度提效、经济赋能”的四维管控,有效推动配网机械化施工落地,由“领着干”逐步转变为“自己干”,为公司农配网高质量建设注入强劲的高新动力。(雷刚、陈姝文)
