国网成都供电公司多措并举备战迎峰度夏
订阅已订阅已收藏
收藏“试验数据全部合格,设备状态正常!”6月26日,成都蜀龙220千伏变电站新建工程现场一派繁忙。据悉,该变电站是国网成都供电公司今夏迎峰度夏前计划投运的6座220千伏新建变电站之一,目前全站设备安装工作已圆满收官,正式进入启动投运前准备的关键阶段。当天,成都大林500千伏变电站扩建工程也进入试运行启动阶段,将为成都电网新增120万千伏安变电容量。
近年来,成都经济社会快速发展带来用电增长,叠加今夏气候因素影响,预计电网负荷将明显增长。迎峰度夏期间,若遭遇持续性极端高温天气,成都全市电网运行将面临较大压力。
面对今夏用电高峰“大考”,国网成都供电公司前置备战。一组核心数据,直观展现出电力保供硬实力:2500万千瓦以上、供电可靠率达99.99%、配网故障研判时间1分钟以内。

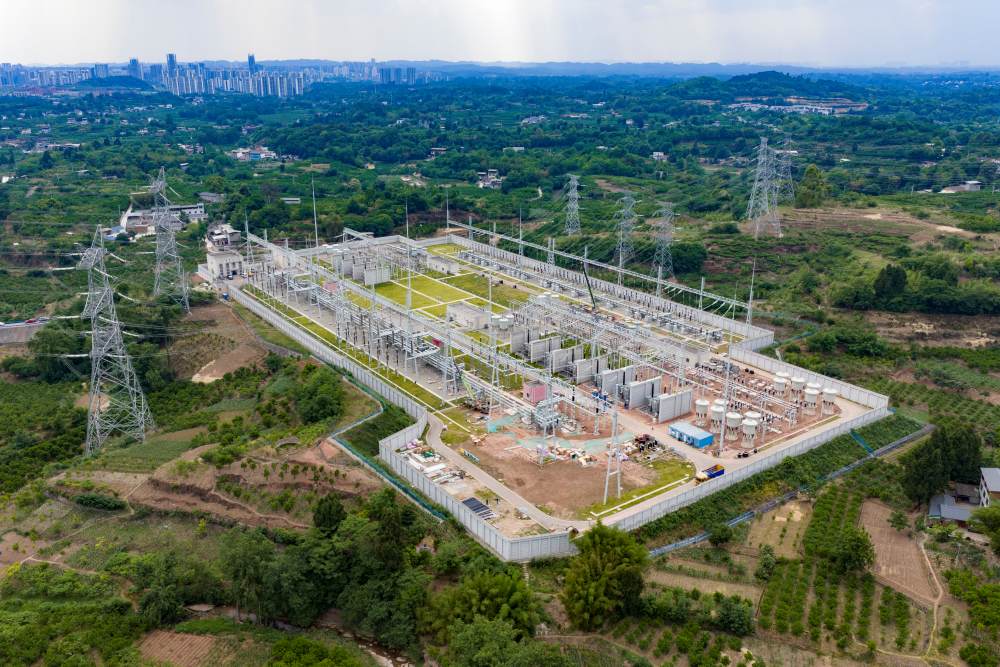

成都大林500千伏变电站扩建工程全景。陈红梅摄
西南地区首个500千伏立体双环网投运
今年4月,成都500千伏立体双环网全面建成投运,标志着成都电网主网安全承载能力提升至2500万千瓦以上。自此,成都电网主网从原来的“单一主干道”,变成了既独立运行又能互联支援的“双环高架”。当其中一条电力通道的某个节点出现“拥挤”或突发故障时,电力可通过环网灵活“绕行”,实现电网结构更优、更安全。同时,该工程还将通过川渝特高压线路,与川西清洁能源基地相连,提升成都核心城区和周边区域电力供给能力。
“送得进”的问题已解决,为确保电力“落得下”,国网成都供电公司实施220千伏、110千伏贯通能力提升行动,仅在迎峰度夏前就有6座220千伏变电站带电试运行。其中,鹤山220千伏变电站已带电试运行,蜀龙、杨溪湖、二绕、渡桥、高新南5座220千伏变电站正全力冲刺建设,将在高温天气来临前全部试运行,针对性缓解蒲江、新都、金堂、郫都、温江、高新等区域的供电压力。
“这正是我们继500千伏‘立体双环网’之后,进一步织密成都电网,提升电网供电能力的又一举措,后续我们将继续推进电网建设,持续提高城市供电可靠性。”国网成都供电公司建设部主任刘颖杰介绍。

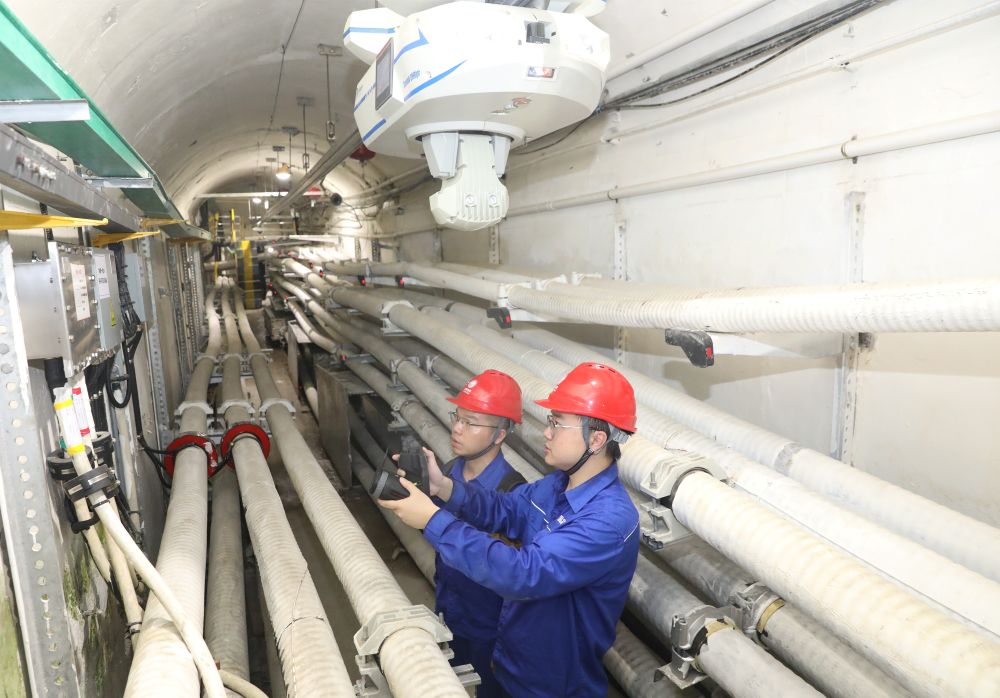

国网成都供电公司采用“机器人+状态监测+人工巡检”模式保障高温大负荷期间电缆网安全稳定运行。谢勇摄
除了新建电力设施外,国网成都供电公司还挖掘既有电网供电潜力,在上半年实施春季检修计划4806项,改接119条重载线路,确保设备处于最佳状态。同时,该公司还通过设备承载能力评估、主变压器降温装置加装、应急发电设备接入预案制定等措施,进一步提升电网应对高负荷能力。
中心城区供电可靠率已提升至99.99%
成都作为常住人口超2100万的超大城市,居民住宅、医疗机构、交通枢纽、商业景区等16类民生及公共服务用电场景遍布全城,配用电侧安全是保障城市有序运行、守护群众民生福祉的电力要素供给“最后一公里”,其安全可靠性直接关乎城市高质量发展与群众美好生活。
为筑牢超大城市供电安全底座,近年来,国网成都供电公司开展配电网网格化改造专项行动,通过老旧线路改造、新增联络通道、优化网架结构等一系列举措,成功搭建起结构清晰、分区独立、负荷就近接入的单环网供电体系,构建起“中心城区核心区双环网、全域网格化手拉手、低压局部互联”的智能化、高弹性配电网格局。

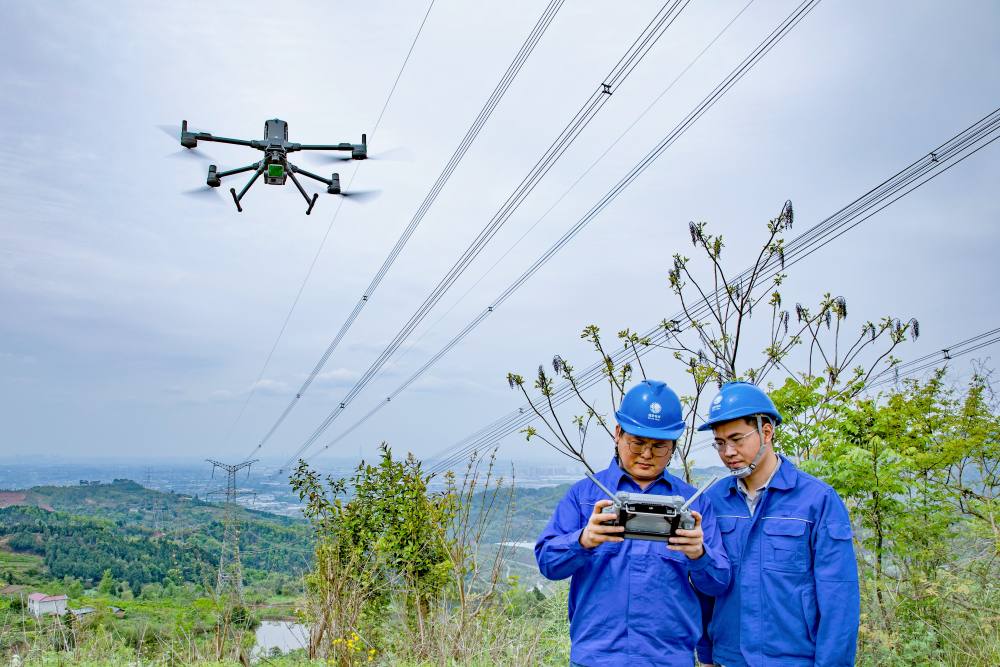

国网成都供电公司员工在成都龙泉山500千伏港桃一、二线开展无人机激光雷达通道扫描。陈红梅摄
在此基础上,国网成都供电公司又在2025年启动供电可靠性提升专项行动,靶向推进居民小区供配电设施整治、配电自动化升级、线路隐患治理等重点工作,持续补齐配网短板、夯实设备运行基础。截至2025年年底,成都中心城区供电可靠率已达99.99%,配电网负荷转供和抵御自然灾害能力显著提高。今年以来,该公司持续提升供电可靠性,力争到年底中心城区供电可靠率提升至99.996%,也就是户均年停电时长压缩至20分钟以内。
锚定更高发展目标,国网成都供电公司明确远期发展规划。“我们计划通过3至5年深耕细作,力争在‘十五五’末将城区供电可靠率提升至99.999%,实现居民户均年停电时长压缩至6分钟以内,迈上全新台阶,达到世界先进水平,让居民用电实现‘无感化’。”该公司配网管理部主任陈绩表示。
值得一提的是,配用电侧高质量发展也是供电可靠性提升的关键,供电可靠性的提升离不开各类用电主体的支持。成都电力行业正合力提升供电可靠性,推行规划、建设、运维一体化管控模式,完善设备选型、施工验收等地方标准,实现配电设施运维管理全覆盖。
据成都电力行业协会秘书长朱葵介绍,该协会将在“十五五”时期借助人社领域“投资于人”的战略优势,全面启动“大培训、大比武、大提升”专项行动,计划完成超万人次专业培训,组建2000人以上的规模化行业专业人才库,为配用电侧提质升级筑牢人才梯队。
配网故障研判时间压缩至1分钟以内
随着夏季用电高峰“大考”临近,强化电网设备运维是关键。国网成都供电公司深耕数字化、智能化技术应用,依托主干电网空天地一体化运维体系、地下电缆网智慧监测平台与配网智能故障处置系统,全面升级电网运维保障能力,筑牢电力供应防线,全力守护城市用电安全稳定。
在500千伏长梁变电站内,四足机器狗搭载激光雷达与多传感器,在密集电气设备间灵活自主导航,借助红外热成像精准捕捉肉眼难以发现的设备过热隐患;无人机沿预设航线开展高空巡检,依托三维激光扫描完成高处设备状态核查;全站布设的4K高清摄像头如同“天眼”,实现全天候、无死角实时监控。据工作人员介绍,这套智能装备体系一周可完成全站11000余个点位的红外测温与表计识别工作,有效减轻人工巡视压力,为变电站安全运行保驾护航。

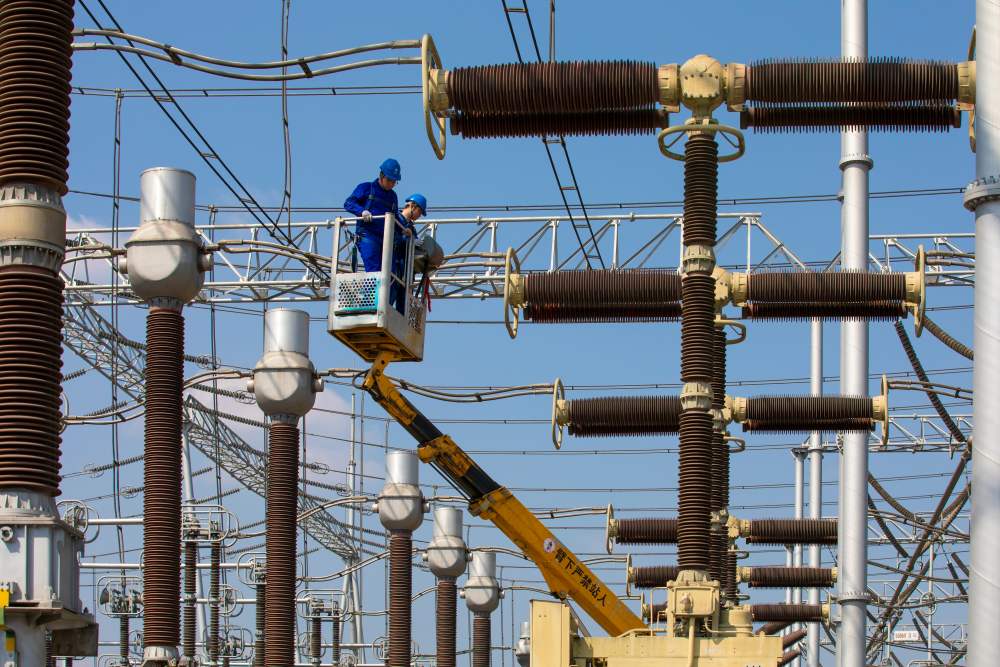

国网成都供电公司员工在四川成都500千伏丹景变电站开展春季电网检修维护。陈红梅摄
成都地下电网规模庞大,现有110千伏及以上电缆2545公里、电缆隧道554公里,体量位居全国前列。针对地下运维难点,国网成都供电公司依托高压电缆精益化管理平台,融合人工智能图像识别技术,对电缆本体及隧道环境实施24小时在线监测。自主研发的电缆体征检测仪,能够精准甄别护层缺陷,实现检测精细化。在三圣数智电缆隧道,2公里通道内部署12类智能巡检设备,打造“人工+智能+在线监测”立体运维模式,让深埋地下的电力通道始终处于可控、可监、可测状态。
数智化转型不仅提升日常巡检质效,更让配网故障处置跑出“加速度”。以往配网故障多依赖客户报修,响应偏慢。为此,国网成都供电公司历时9个月研发迭代,打通8套业务系统数据,上线“服配合一”挂图作战平台,实现全电压等级故障、停复电事件一体化管控。今年3月,武侯区一处配电设施出现故障,平台第一时间推送告警信息,抢修人员依据数据快速定位、精准作业,仅约半小时便完成修复。目前,区域内低压故障研判与工单派发时长已压缩至1分钟以内,抢修响应效率实现质的提升。
用电高峰将至,在此呼吁广大用户将空调温度设置为不低于26摄氏度,将新能源汽车预约在电价优惠时段充电,既节约电费支出,也响应“削峰填谷”的科学用电倡议,共同营造安全可靠用电环境。(朱虹、崔熙滟)
