德寶直流迎來投運17年來第一次“大手術”

川陝電力大動脈換上“中國芯”

2026年10月10日08:10 | 來源:四川日報
訂閱已訂閱已收藏收藏小字號

項 目 名 片

德寶直流

德寶直流起於四川德陽,終點在陝西寶雞,2009年投運,是四川第一條±500千伏直流輸電線路。它承擔著西南電網和西北電網跨區聯網、水火互濟、南北互供的重要任務。四川用電高峰需從省外購電時,電力主要通過德寶直流進川,因此這條線路也是電力保供“生命線”。

10月8日,位於德陽的德寶直流起點——±500千伏德陽換流站內,各作業面安全措施有序布置,工作票逐份簽發,班前會列隊整齊。隨著直流控制保護系統綜合改造全面啟動,德寶直流這條連接川陝的電力大動脈,迎來投運17年來第一次“大手術”。

德寶直流起於四川德陽,終點在陝西寶雞,2009年投運,是四川第一條±500千伏直流輸電線路。它承擔著西南電網和西北電網跨區聯網、水火互濟、南北互供的重要任務。四川用電高峰需從省外購電時,電力主要通過德寶直流進川,因此這條線路也是電力保供“生命線”。17年間,德寶直流累計輸送電能超2250億千瓦時。

為何換?

核心設備暴露出“老齡化”問題

記者在現場看到,作業人員正圍繞板卡、控制保護主機等設備展開改造。為何要動這樣一場“大手術”?答案就藏在設備運行年限裡。隨著運行時間增長,換流站核心設備逐漸暴露出“老齡化”問題。部分板卡受高溫、高污穢現場環境老化作用影響,器件異常潛在風險逐步升高﹔閥冷控制系統舊型號控制器硬件已步入淘汰周期。同時,原有直流控制保護平台部分主機處理器、板卡配套芯片為進口,且多已停產退市,備品備件採購供應難度持續加大﹔原有直流測量、安全穩定控制等裝置設計,也難以匹配現行反事故措施要求和新一代直流運維體系的相關要求。因此,德陽換流站直流控制保護系統的自主可控“換芯”升級勢在必行。

怎麼換?

全過程以國產設備替代原有進口設備

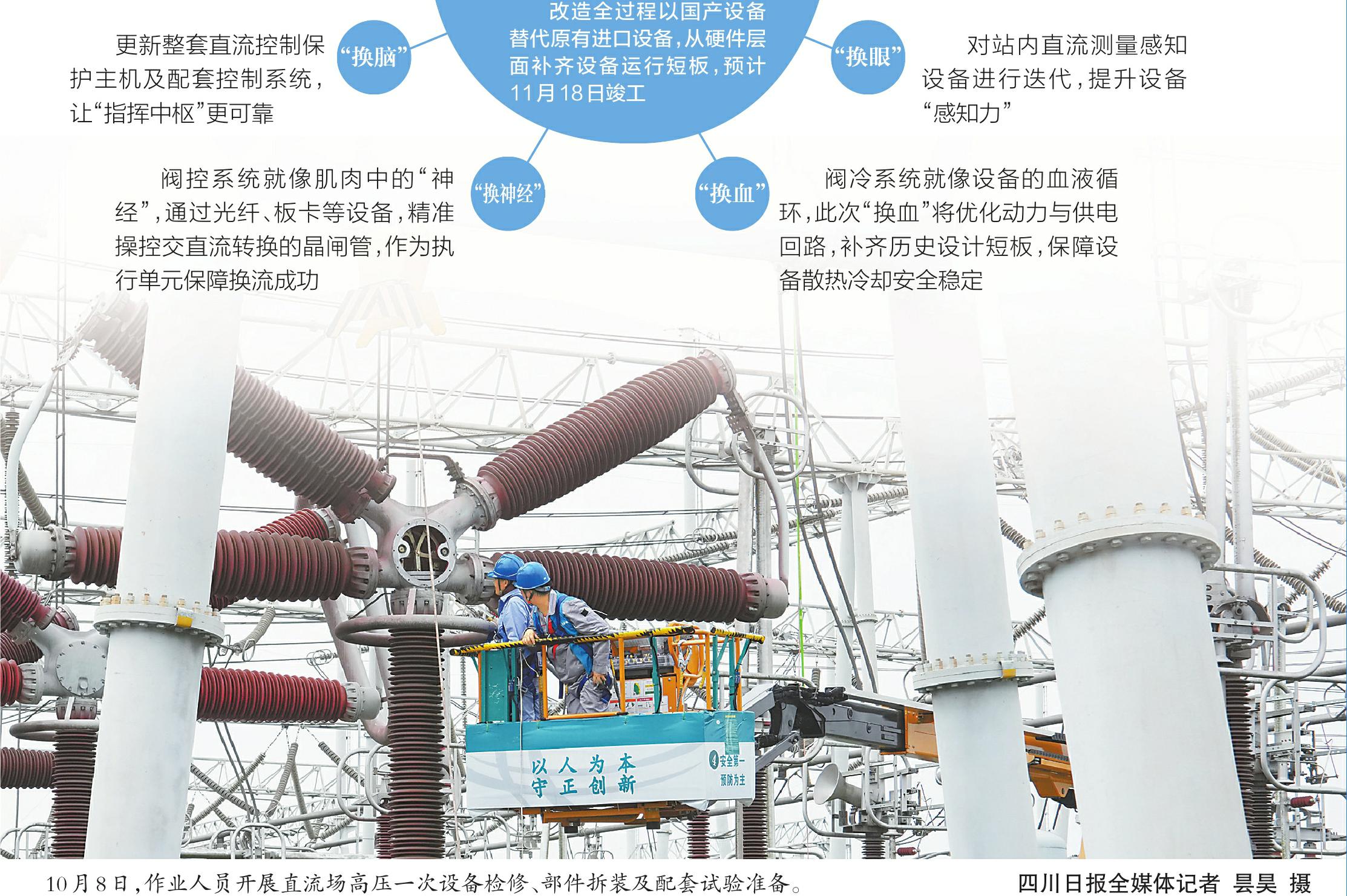

此次改造覆蓋直流控制保護、閥控、閥冷、直流測量、安控、電源等子系統,具有改造范圍廣、技術難度大、組織協調復雜、安全風險高等特點。改造全過程以國產設備替代原有進口設備,從硬件層面補齊設備運行短板。國網四川直流公司德陽換流站年度檢修暨控保改造項目經理任阿陽說,如果把換流站比作一個人,那此次改造就相當於完成“換腦、換神經、換血、換眼”的整體升級。

任阿陽進一步解釋,所謂“換腦”,就是更新整套直流控制保護主機及配套控制系統,讓“指揮中樞”更可靠﹔閥控系統就像肌肉中的“神經”,通過光纖、板卡等設備,精准操控交直流轉換的晶閘管,作為執行單元保障換流成功﹔閥冷系統就像設備的血液循環,此次“換血”將優化動力與供電回路,補齊歷史設計短板,保障設備散熱冷卻安全穩定﹔而“換眼”,則是對站內直流測量感知設備進行迭代,提升設備“感知力”。

有多難?

相當於再造“半個”換流站,提前一年做准備

此次改造規模大、涉及面廣、施工復雜、持續時間長,幾乎相當於再造“半個”換流站。改造期間,換流站採用直流場全停、交流場分批改造方式,新老兩套監控系統同時運行,施工與運行交叉作業,安全風險高。改造涉及專業多、接口多、鏈條長,還要端對端聯調德陽、寶雞換流站,調試項目多、驗証周期長。同時,作為四川省內首次直流控保改造,此次改造缺乏成熟經驗可循,對組織協調、技術管控和現場安全提出更高要求。

為此,國網四川直流公司把德陽換流站控保改造作為“一站一策”重點工程,提前一年組織德陽換流站、設計單位及控保、閥控、閥冷、安控等廠家成立控保改造聯合專班,下設停電協調、直流控保、直流測量、閥控閥冷、安控等專業組。針對“直流場全停、交流場輪停改造”的特點,逐屏、逐間隔編制施工過渡方案和停電計劃,明確各項調試關鍵節點。國慶假期,300余名工作人員堅守現場,搶抓工期,推進設備改造。

據悉,此次改造預計11月18日竣工。改造完成后,德陽換流站核心設備自主可控程度將有力提升,更好保障川陝電力大動脈暢通,為成都地區迎峰度冬提供電能保障。

□四川日報全媒體記者 李欣憶
