四川阿壩:110千伏馬龍線秋檢圓滿收官 馬爾康紅原片區用電保障再升級

2026年09月09日18:01 | 來源:人民網-四川頻道
訂閱已訂閱已收藏收藏小字號

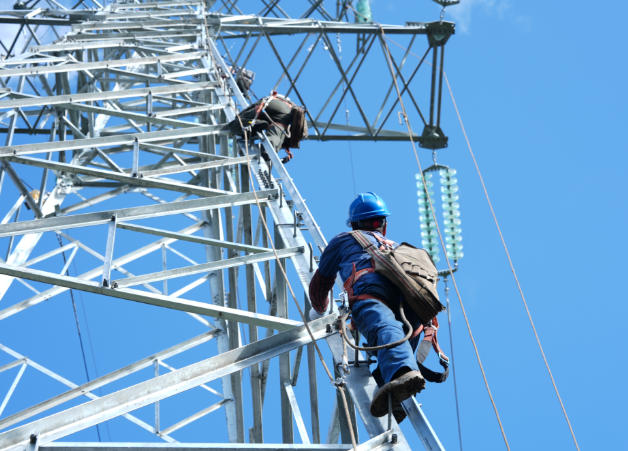

9月7日,國網阿壩供電公司輸電運檢人員在阿壩州紅原縣,對110千伏馬龍線開展綜合檢修工作。國網阿壩供電公司供圖
9月7日,國網阿壩供電公司輸電運檢人員在阿壩州紅原縣,對110千伏馬龍線開展綜合檢修工作。國網阿壩供電公司供圖

9月9日,隨著最后一項檢修任務完成,國網阿壩供電公司110千伏馬龍線秋季綜合檢修圓滿收官。這場歷時6天的高海拔“雲端檢修”,為馬爾康、紅原片區迎峰度冬夯實電力保障基礎。

據了解,110千伏馬龍線起於110千伏馬塘變電站,止於110千伏龍日壩變電站,全長67.8公裡,全線海拔3000至3600米,是連接馬爾康與紅原片區的重要輸電通道,承擔著沿線數萬農牧民及學校、醫院等重要用戶的供電保障任務。

此次秋檢自9月4日啟動,共投入檢修人員30余人、車輛7台,消除全線70余處缺陷、20余處通道隱患,並同步加裝避雷器、可視化監測裝置、防墜導軌等附屬設施。通過排查、消缺、治理的閉環管理,全面提升線路本質安全水平。

本次秋檢正值迎峰度冬前的“黃金窗口期”,時間緊、任務重。面對高海拔、高強度作業考驗,阿壩公司堅持安全關口前移,作業前逐項開展安全技術交底和風險辨識,嚴格落實“兩票三制”和現場安全管控措施﹔同時強化現場安全監督,落實專人監護和領導干部到崗到位制度,嚴格執行反違章管理,加強安全工器具檢查檢驗,並針對高原山區天氣多變的特點完善應急預案,確保檢修全過程安全可控、在控。

針對高原山區地形復雜、部分車輛難以直達的難題,阿壩公司採用人工作業與無人機運輸相結合的方式,檢修人員徒步登山、逐基消缺,重載無人機投送物資,實現消缺到位、治理徹底。

檢修完成后,110千伏馬龍線將以更安全、更可靠的運行狀態,為馬爾康、紅原片區即將到來的冬季用電高峰提供堅強電力保障。(張懿玲、周游)
