開好頭、起好步!四川電網全面開展春檢工作
訂閱已訂閱已收藏
收藏近日,在涼山州布拖縣,±800千伏金沙江換流站2026年度檢修圓滿完成,這是今年四川電網首個完成檢修的特高壓換流站。此次檢修歷經7天連續攻堅,順利實現117項檢修消缺改造任務、41個作業面全達標。
春季氣候溫和穩定,是電網設備檢修維護的黃金窗口期。此時開展全面檢修,既能有效避開夏季用電高峰,又能提前排查整治設備隱患,為迎峰度夏和全年電網安全穩定運行筑牢基礎。眼下,國網四川電力2026年春季檢修工作已全面展開,電網進入集中“體檢”模式。
今年四川電網春檢工作時間跨度大、實施難度高,需要攻堅川內5項特高壓直流輸電工程(含線路和換流站)的檢修任務。為保障檢修工作高質量推進,國網四川電力集結國網四川直流公司、送變電公司、超高壓公司等單位,整合優質資源,凝聚攻堅合力,全力保障電網可靠運行。

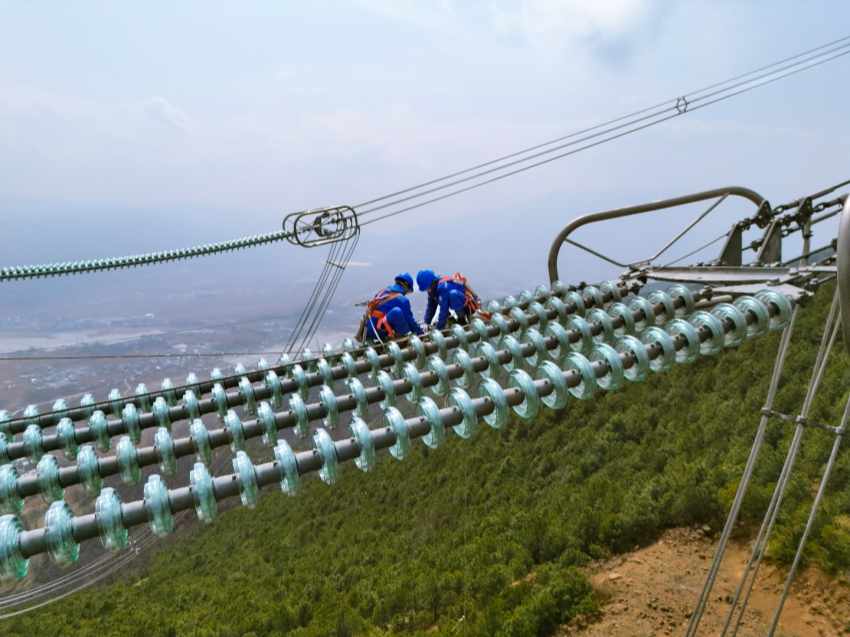

國網四川超高壓公司檢修人員正在為白鶴灘—江蘇±800千伏特高壓工程輸電線路更換自爆絕緣子。羅伍達攝
“報告工作負責人,線路雙重名稱核實無誤,工器具檢查合格,請求登塔作業。”3月14日,在位於瀘州市瀘縣百和鎮的白鶴灘—浙江±800千伏特高壓直流輸電工程0847號杆塔作業點,高空作業人員嚴格執行安全規程,在確認各項防護措施到位后登塔作業。
自春檢啟動以來,國網四川電力統籌規劃現場安全督查、技術管理、自主實施和驗收人員的配置﹔對高海拔地區任務制定差異化檢修策略和管控措施,確保安全和質量﹔做實檢修前設備狀態評估,科學制定檢修策略﹔壓實全員安全生產責任,加大風險研判、安全交底、過程監護和安全警示教育。

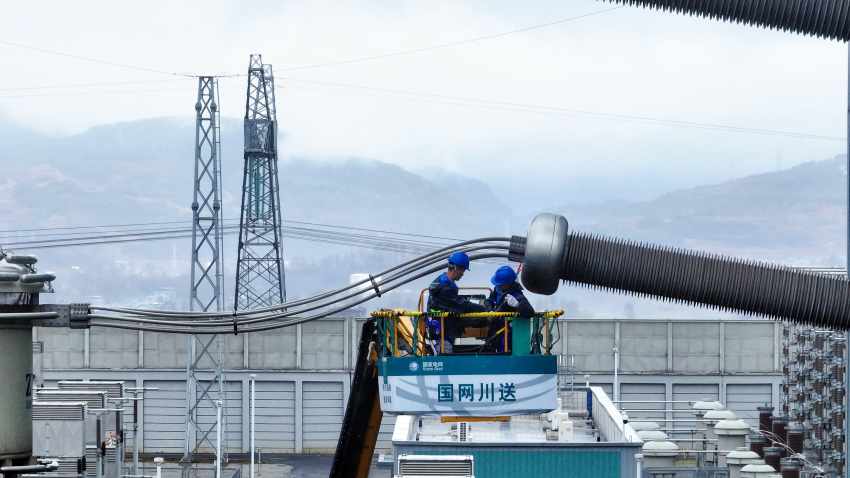

國網四川送變電公司特高壓檢修人員在±800千伏金沙江換流站極Ⅱ高端閥廳窗牆套管主通流回路測試。王嬌攝
檢修期間,運維單位針對高空作業編制“一作業一方案”,強化現場安全管控,同時積極運用無人機搭載X射線探傷設備等科技手段賦能檢修作業。“探傷過程中,作業人員通過地面終端精准排查是否存在隱蔽性缺陷,實現對輸電線路關鍵部位的可視化、無損傷、高效率精准檢測。”國網四川超高壓公司現場負責人鐘林介紹道。
此外,四川省內220千伏及以下變電站和線路均從3月初逐漸開展春季檢修。220千伏同盟變電站進行投運以來的首次綜合檢修、110千伏綿竹變電站1號主變110千伏側套管更換、110千伏瀘州龍馬潭變電站2號主變壓器套管啟動檢修……各地市(州)供電公司採取多項舉措,全力消除設備運行缺陷隱患,為迎峰度夏電力保供、服務經濟社會高質量發展提供堅實電力保障。(黃麗)
